老屋翻新,難在順序。

老屋翻新最容易踩的坑不在選材,在順序。哪些牆碰不得、拆牆的震動與粉塵怎麼牽動鄰房、牆裡的水電與防水為何一定要在封牆前做到位、壁癌為什麼是防水階段而非油漆階段的事——順序一錯,代價往往是拆掉重來。

老屋翻新,難在順序。

老公寓剖面素描,牆內管線與樑柱層層可見

老屋翻新最容易踩的坑,不在選材,在順序。而且老屋的順序,比新成屋更不能錯。

新成屋的管線、防水都是新的,做壞了頂多重貼一次表面;老屋不一樣,它有一段被封進牆裡的過去。這篇不談要做成什麼樣子,只講一件內行才會先想的事——老屋翻新流程的先後怎麼排,為什麼順序一錯,代價往往是拆掉重來。接下來從動工的第一刀、拆開後的勘驗、牆裡的水電防水,一路帶到鄰居關係,讓你這個當屋主的,知道每一刀該落在哪。

動的不只是你家

平面圖上標出承重牆、剪力牆與共牆的分界

老屋施工真正的門檻,不是拆得快,是知道哪些不能拆、哪些一動就牽到別人。

先講一句外行常搞錯的話:拆牆,不是想拆就拆。承重牆、剪力牆,還有 RC 結構的樑、柱、樓板,都碰不得——它們是整棟房子的骨架,扛著上面每一層的重量,地震時還要撐住水平的搖晃,亂拆一刀下去,動到的是整棟的安全。怎麼粗判?牆厚超過二十公分多半是承重牆,二十五公分以上常是剪力牆,外牆、和鄰居的共用牆幾乎都是結構牆。老屋圖面常常不全、又被前手改建過,哪面能動、哪面不能,得現場勘過、回推結構才算數,不是師傅拿鎚子敲敲就決定。

再來是共牆。老公寓兩戶之間那道牆,常常是牆心為界、兩家一人一半。要動,只能動到牆心,另一半是鄰居的,動都不能動。這已經不只是工程,是產權。

然後是震動和粉塵。打牆、切割、鑽孔都是高震動的活,那股震會沿著樓板和共牆傳到樓上樓下、傳進隔壁。老屋結構老,鄰房本來就可能有舊裂縫,你這邊一開工,樓下主張「牆是被你震裂的」,這種鄰損爭議在老公寓最常見——而且一旦告上來,往往是屋主這方得舉證自己沒過失。所以內行的第一刀,是先把自家、公共空間、連鄰戶方向會受影響的既有裂縫全拍照存證,粉塵該擋的擋住。這一步看起來最不像在裝潢,卻是最省麻煩的一步。

最後是管線。老公寓的排水、糞管、電力,很多是整棟串在一起的立管,不是你家一套、鄰居一套。動自家的一段,可能牽動整條——這也是為什麼老公寓二樓最容易堵,樓上共用一條污水立管,尾端一塞,沖水唯一的出口就從低樓層冒出來。所以碰到共用立管、糞管,要先分清楚哪段是你家專用、哪段是整棟共用,共用的段落動之前得先評估對上下樓的影響,不能只顧自己這戶封起來就算。

所謂「保護」,從來不只是把自家地板包起來防刮傷。它是整個施工過程裡,對結構、對鄰房、對上下樓、對公共設施的一整套責任控制。這一層做得夠不夠深,第一刀就看得出來。

拆開之後,才是真的開始

拆除後裸露的紅磚與放大鏡靠近檢查裂縫

老屋最關鍵的一段,藏在「拆完、還沒封牆」的空檔裡。

老屋的隱患,多半是拆掉表面才現形的:牆敲開,才看到裡面的管線鏽成什麼樣;地坪打除,才知道漏水已經滲了多久。所以拆除之後、封牆之前,一定要有一次認真的現場勘驗。該驗的不是好不好看,是安不安全——樑柱上的裂縫是不是結構性的(呈 X 型、Y 型,寬度超過 0.3 公分又隨時間變大,就得請結構技師來看)、有沒有鋼筋外露、原本的防水層還剩多少功能。

這裡有個外行常忽略的地方:鋼筋外露不能拿便宜水泥砂漿隨手抹回去,那樣只會把問題蓋住、讓它更快壞。正規做法是打除、除鏽、上防鏽接著劑,再一層層補回結構。這一刀落在拆除之後、封牆之前,是有原因的——錯過這個空檔,所有沒驗出來的毛病,就被泥作封進牆裡了。等哪天再冒出來,又是一次拆牆重來。

牆裡的血管:水電與防水

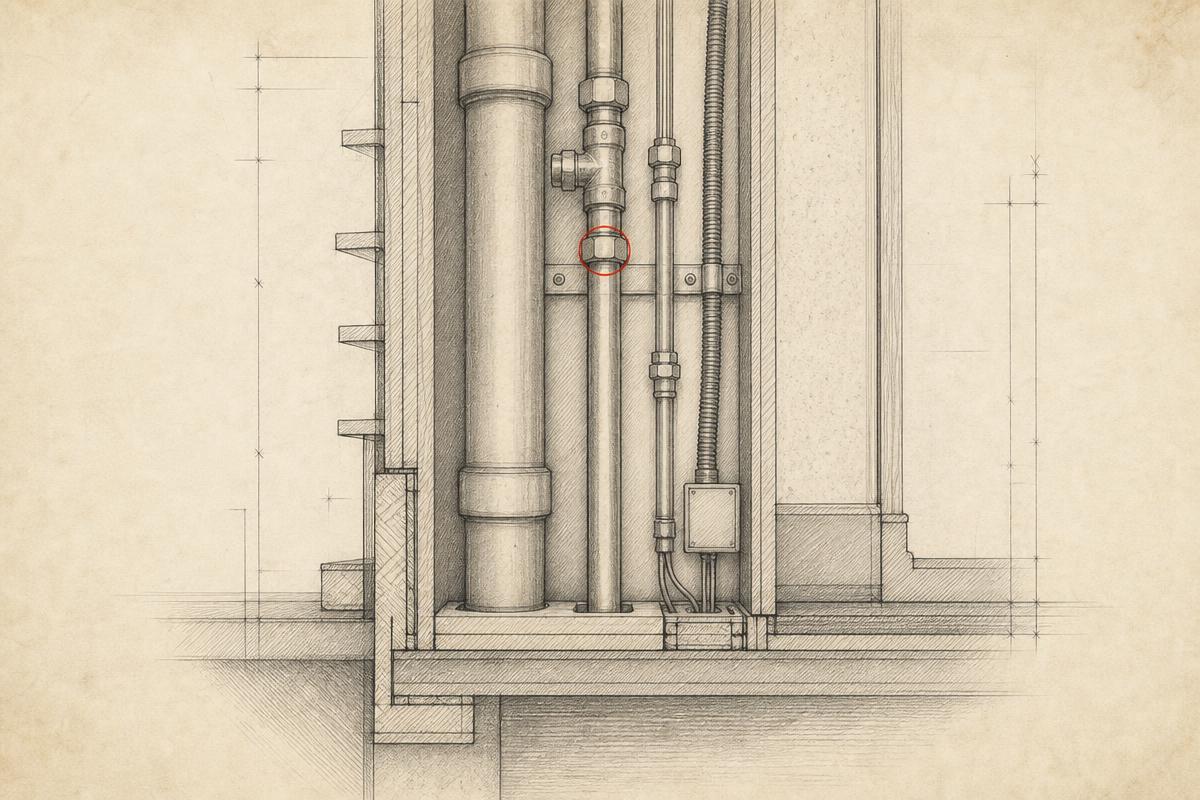

牆體剖面素描,冷水、熱水與排水管的走法

老屋真正花錢的,不是看得見的地方,是牆裡那套舊的水電和防水。

先說電。屋齡過了二十年,電線老化的風險就高;三十年以上的老屋,多半不建議只換局部,容易留下安全死角。老公寓最常見的三種病:一是單一迴路容量不夠,冷氣、電陶爐一起開就跳電,得向台電申請增容量、幫高功率電器拉專用迴路;二是整棟沒有接地線,這在早期公寓很普遍;三是老管徑太小,現在的電線較粗,根本拉不動——這一點,往往就是要不要打牆的分水嶺。

再說水。早期熱水常用鍍鋅鐵管,壽命只有八到十年,超齡之後在牆裡結垢、鏽蝕,輕輕一碰就裂,是很多老屋壁癌與漏水的隱形源頭。換管時,冷水和排水用 PVC,熱水多半換成不鏽鋼壓接管,耐蝕不氧化。還有一個屋主常低估的工項是移馬桶:糞管一旦位移超過原位置五公分,就得打除地坪、或把浴室架高十五公分才埋得下,否則洩水坡度不夠、日後容易堵。這些都是要在封牆、封地坪之前一次做到位的事,封起來才動,等於自己給自己埋重工。

壁癌,是水的結果,不是油漆的事

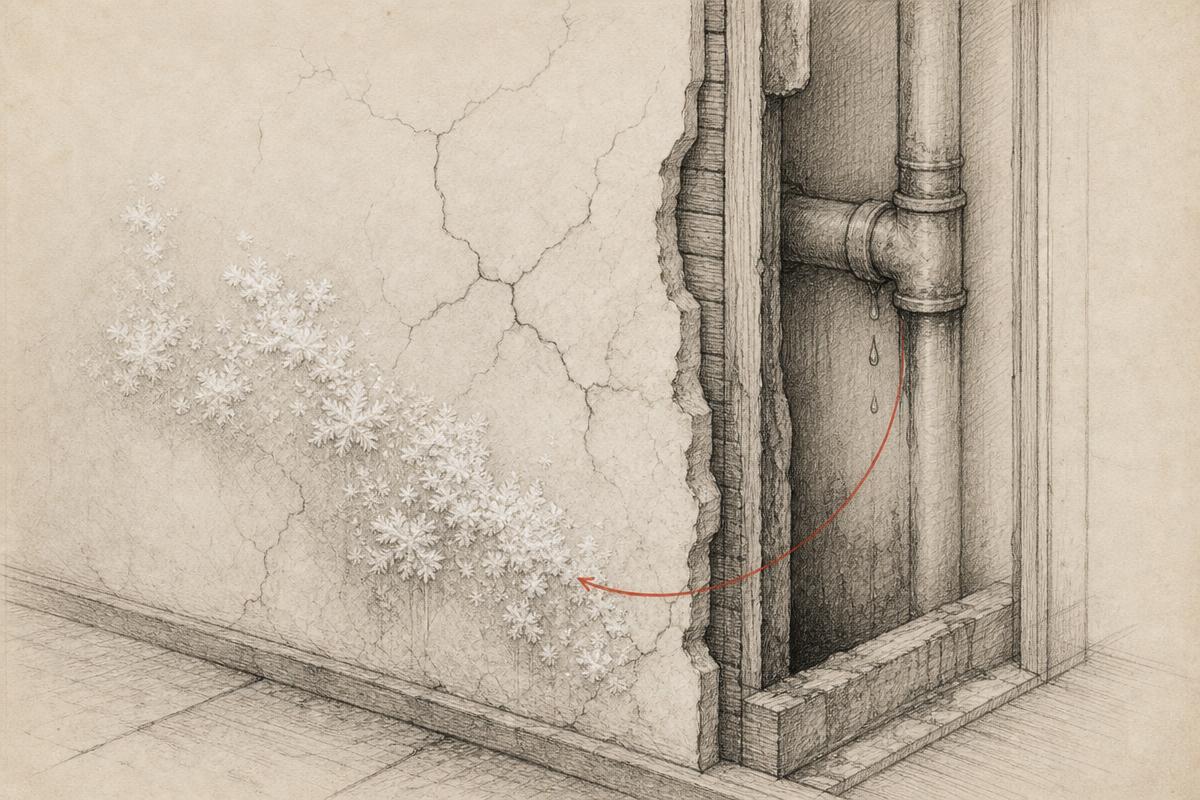

壁癌白色結晶擴散,箭頭指向牆背的水源

老屋十間有八間有壁癌,而多數人處理錯了時機。

壁癌那層白白的結晶,是水在牆裡跑出來的結果,不是牆面本身生病。所以漂白水擦一擦、批土補一補,源頭沒斷,過陣子它照樣回來,甚至只上一層防水漆卻沒抓源頭,反而把濕氣封在裡面,讓它爛得更快。根治是有先後的:先抓漏、把水源斷掉,鑿除劣化的牆面到結構層,在乾淨的結構上重做防水,再依序水泥打底、粉光,最後才輪到批土和油漆。

看懂這個順序,你就會明白為什麼壁癌是拆除和防水階段就要解決的事,不是拖到油漆才處理的事。等油漆都上了才發現牆還在滲,前面那幾道工全得刨掉重做。

表面工程的先後:看不見的先做

牆裡的事處理完,才輪到看得見的那一半。

大致的先後是:泥作、木作與系統櫃、油漆、地板,最後才是設備廚具和清潔收尾。你不用背每個工項的名字,只要記住一句話——看不見的先做,看得見的後做。藏在牆裡地下的水電防水先到位,露在外面的表面才一層層蓋上去;地板通常留到後段才鋪,免得被前面的粗工踩花刮傷。老屋的順序環環相扣,前一項沒收乾淨,後一項一蓋上去,就把錯誤一起封了進去。

翻新完,你還要在這裡住很久

硬知識講完,還有一件很軟、卻常被忽略的事——鄰居。

老屋多半在老公寓,翻新完,你不是搬走,是要在這裡繼續住下去。牆可以重做,鄰居關係不能重來。施工那幾個月吵到人、震到人,帳不會在完工那天結清,它會跟著你往後幾年的日子。

真正替屋主想得遠一點的做法,其實不難,就是把「人」放進工序裡:開工前,主動去跟左鄰右舍、樓上樓下打聲招呼,說清楚工期多久、哪幾天、大概哪個時段會比較吵;在梯間貼張公告,留個聯絡方式;施工的噪音時段避開午休和假日;萬一真的造成樓下漏水、或是那面舊裂縫的爭議,有先前拍存的現況照片,就能好好對、好好處理,而不是各說各話、越鬧越僵。

這些都不是工法,是分寸。一個好的統包團隊,會幫屋主把這些「人的關係」也一起顧著,而不是拆完、收完工,拍拍屁股走人,留你一個人去面對整棟的鄰居。

今日工事怎麼做

我們的做法,是把整條順序扛在自己身上。

一間老屋交到我們手上,保護、拆除、勘驗、水電、防水、泥作到收尾,都在同一條線上走。從第一天包好梯間,到拆完蹲在現場一項一項驗、決定哪裡要補強、水電怎麼走、壁癌從哪斷源,我們心裡有一整張先後的表。一個窗口到底最實在的好處,是沒有人能把責任丟給上一手——順序對不對,都是同一批人自己扛。你要操心的,只剩這間老屋翻好之後,想怎麼住。

拆開之前,先來聊聊

老屋最怕的,是順序亂了才發現——牆封了才想改水電,漆上了才看到滲水。

如果你手上正有一間老屋,還沒動工,正為「該從哪裡開始」發愁,歡迎來跟我們坐下來聊。第一次對談是免費的,我們陪你把這間房子該驗的、該做的、該有的先後,一項一項理清楚。順序想明白了,接下來的每一步,你心裡就有數了。

—— Leon(今日工事主理人)

先聊你的空間。

如果這篇戳到你正在煩惱的事,把你的場子說給我聽,我們一起看看方向。
